Cash Runway und Recruiting Impact: Burn berechnen und Szenarien vergleichen

Bauen Sie eine Cash-basierte Runway-Baseline auf, fügen Sie zum richtigen Zeitpunkt Gehalt und einmalige Einstellungskosten hinzu und unterscheiden Sie eine konstante Verbrennungsschätzung von einer datierten Cash-Prognose.

Verfügbares Bargeld und tatsächliche Bargeldbewegungen verwenden

Cash Runway vergleicht das verfügbare Bargeld mit der Rate, zu der das Unternehmen mehr Geld ausgibt, als es erhält. Beginnen Sie mit Geld, das Sie tatsächlich verwenden können, ohne Salden, die für einen anderen Zweck eingeschränkt sind. Geben Sie die erwarteten Einziehungen und Zahlungen anstelle der in Rechnung gestellten Einnahmen und nicht zahlungswirksamen Buchungsgebühren an. Ein profitables Projekt kann immer noch eine Geldlücke schaffen, wenn die Zahlung nach der Gehaltsabrechnung eintrifft. Der Runway-Rechner nimmt ein unverändertes monatliches Muster an, wobei sich das Bargeld jeden Monat gleichmäßig bewegt. Behandeln Sie dies als Grundlage für den Vergleich von Szenarien und verwenden Sie dann eine datierte Prognose, wenn der Zahlungszeitpunkt für eine Entscheidung von Bedeutung ist.

Festlegung einer zehnmonatigen Baseline

Angenommen, verfügbares Bargeld ist 150,000 monatliche Geldsammlungen sind 25,000 und monatliche Barkosten sind 40,000. Nettoverbrennung 15,000 pro Monat, was zehn Monate Landebahn ergibt. Geben Sie eine Zwölfmonatsprojektion im Cash-Runway-Rechner ein und der modellierte Endsaldo ist negativ 30,000. Diese negative Zahl beschreibt ein Finanzierungsdefizit, wenn die angenommenen Operationen fortgesetzt werden. Es ist kein nutzbares Bargeld oder die Erlaubnis, über das verfügbare Guthaben hinaus auszugeben. Speichern Sie diese Baseline, bevor Sie eine Miete hinzufügen, da dies den inkrementellen Effekt der Entscheidung sichtbar macht.

Konstante Verbrennung Baseline
ProjektionspunktModelliertes Bargeld
Beginn150.000
Nach 5 Monaten75.000
Nach 10 Monaten0
Nach 12 Monaten−30,000 Finanzierungsdefizit

Monatliche Sammlungen sind 25,000 und Kosten 40,000. Eine negative Prognose ist eine Finanzierungslücke.

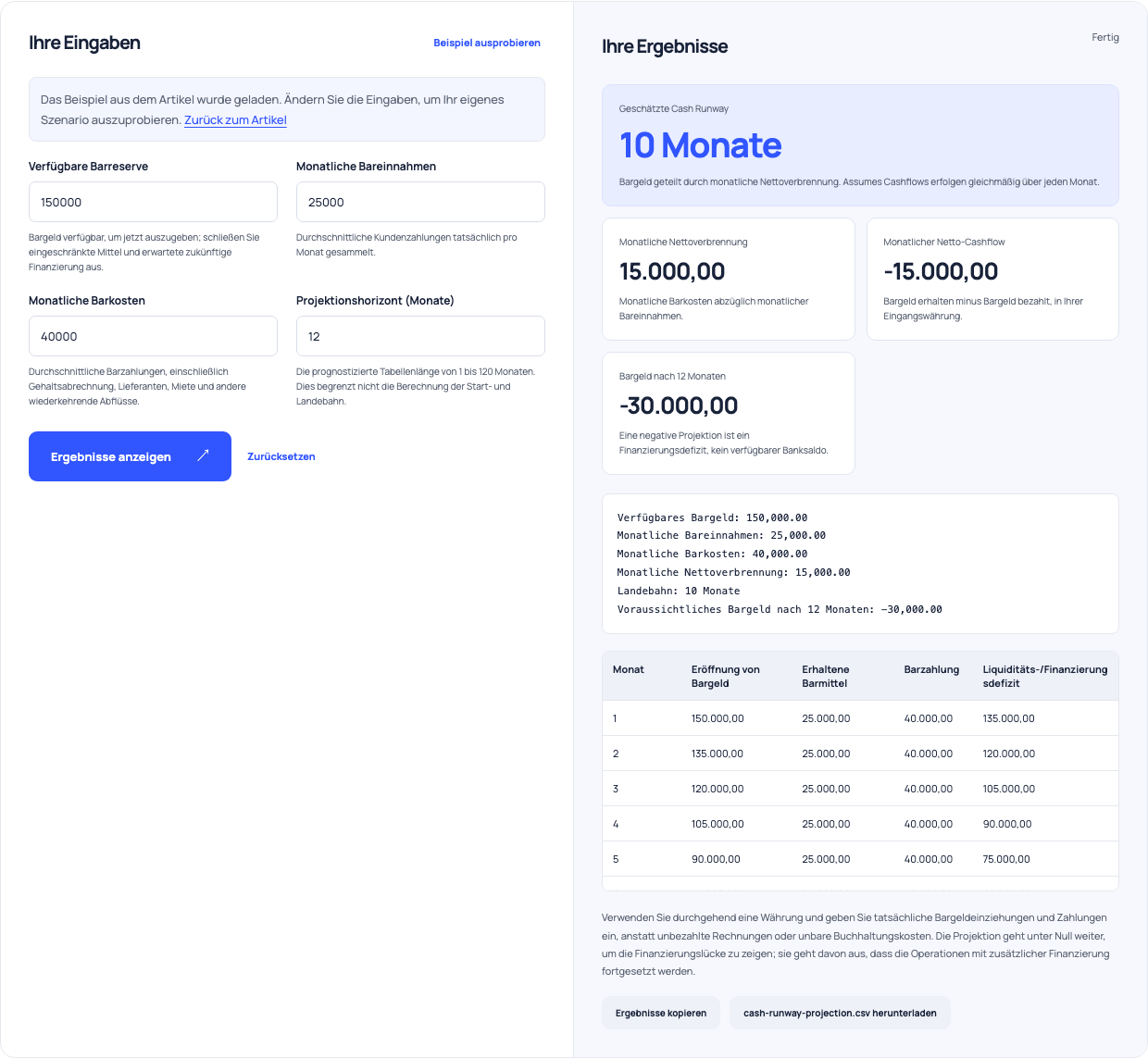

Runway-Rechner mit Bargeld 150,000, Sammlungen 25,000 , Kosten 40,000 und zehn Monate Piste.
Die Baseline vor dem Hinzufügen einer Miete. Tatsächliche Sammlung Timing und Ausgaben können das Ergebnis ändern. Aufgenommen am .

Verwenden Sie dieses Beispiel Eröffnet Cash Runway mit diesen Inputs.

Gehalt, Overhead und Startmonat hinzufügen

Modellieren Sie jetzt eine Miete ab dem vierten Monat mit Jahresgehalt 72,000, zusätzliche Arbeitgeberkostenzulage von 25% und einmalige Rekrutierungskosten 7,500. Aufgeladenes Monatsgehalt wird 7,500. Der Einstellungs-Wirkungsrechner wendet die Rekrutierungskosten zu Beginn des vierten Monats und das Gehalt ab diesem Monat an. Mit der gleichen Cash-Baseline und einem Zwölf-Monats-Horizont gibt es etwa 7.33 Monate Landebahn statt zehn zurück. Die Reduktion ist etwa 2.67 Monate. Zusätzliche modellierte Ausgaben am Horizont sind 75,000: neun Gehaltsmonate plus die Rekrutierungsgebühr.

Lesen Sie den Monat, in dem das Bargeld ausgeht

Die ersten drei Basismonate verbrauchen 45,000, so dass 105,000 am Anfang des vierten Monats. Die Recruiting-Zahlung reduziert das auf 97,500. Monatliche Nettoverbrennung mit der Miete wird 22,500, so dass der verbleibende Betrag etwa 4.33 weitere Monate unter der Gleichstromannahme unterstützt. Total Runway ist daher etwa 7.33 Monate. Tatsächliche Gehaltsabrechnungsdaten und große Kundenzahlungen können zu einem früheren Cash-Tief innerhalb des Monats führen. Lesen Sie den Zeitplan als Illustration des eingegebenen Timings und ordnen Sie dann die relevanten Rechnungen und Sammlungen auf Kalenderdaten ab, bevor Sie sich an den Plan binden.

Gehen Sie nicht davon aus, dass sich die Miete sofort selbst bezahlt

Der Einstellungsvergleich hält die Baseline-Sammlungen konstant. Ein neuer Verkäufer, Betreiber oder Entwickler kann Einnahmen oder Kapazitäten ändern, aber das ist ein separates Szenario mit eigenem Timing und eigenen Beweisen. Schreiben Sie einen konservativen Sammelfall, einen erwarteten Fall und einen verspäteten Fall, anstatt eine ungeklärte Umsatzsteigerung im Mietmonat hinzuzufügen. Wenn das Training die produktive Zeit eines anderen Mitarbeiters vorübergehend verkürzt, sollten Sie auch diesen operativen Effekt berücksichtigen. Halten Sie den Kosten-Nur-Vergleich sichtbar, so dass ein vorgeschlagener Umsatzvorteil die Barverpflichtung nicht verbirgt, selbst wenn die erwarteten Verkäufe zu spät kommen.

Test Collection Timing mit Meilensteinzahlungen

Für ein Projektgeschäft kann eine Einzahlung das ausgegebene Geld reduzieren, bevor ein Kunde zahlt. Der Projekteinzahlungs- und Meilensteinzahlungsrechner weist eine Gebühr in eine Vorabeinzahlung und Anteile des Restbetrags zu. Seine Ausgabe ist ein Zahlungsplan, kein Nachweis der Kundensammlung an diesen Daten. Platzieren Sie die vereinbarten Fälligkeitsdaten und realistische Zahlungsverzögerungen in Ihrer Bargeldprognose. Ein 10,000-Vertrag mit einer Anzahlung von 30% liefert 3,000 nur bei Erhalt, während spätere Meilensteine das verbleibende 7,000 zuweisen. Vermeiden Sie es, den vollständig unterzeichneten Vertragswert als verfügbares Bargeld zu zählen.

Halten Sie Cash-positive und Short-Horizont-Ergebnisse begrenzt

Wenn die monatlichen Sammlungen den Ausgaben entsprechen oder diese übersteigen, hat eine Konstantbrennen-Berechnung unter diesen Annahmen keinen endlichen Erschöpfungspunkt. Das schafft keine dauerhafte finanzielle Sicherheit: Eine einmalige Kauf- oder Sammelverzögerung kann das Bild verändern. In ähnlicher Weise bedeutet ein Einstellungsergebnis, das über den ausgewählten Horizont hinaus gekennzeichnet ist, nur, dass eine Erschöpfung innerhalb dieser begrenzten Projektion nicht beobachtet wurde. Erweitern Sie die Prognose, wenn die Verpflichtung länger dauert. Interpretieren Sie kein kurzes günstiges Fenster als Beweis für unbegrenzte Startbahn. Überprüfen Sie bekannte Erneuerungen, Ausrüstungskäufe, Finanzierungszahlungen und saisonale Änderungen außerhalb der angezeigten Monate.

Entscheidungstermine vor dem Barmittellimit

Verwandeln Sie das Szenario in einen Kalender mit dem Mietbeginn, den wichtigsten Zahlungsterminen, den erwarteten Sammelterminen und dem Zeitpunkt, an dem eine andere Finanzierungs- oder Ausgabenentscheidung getroffen werden muss. Lassen Sie Zeit für die Maßnahmen, die Ihr Unternehmen tatsächlich benötigt, wie z. B. die Neuverhandlung einer Bestellung oder die Sicherung der Finanzierung; Wählen Sie diesen Puffer aus den Umständen und nicht aus einer universellen Regel. Überprüfen Sie die Prognose, wenn sich Sammlungen, Kosten oder Einstellungspläne ändern. Vergleichen Sie die beobachtete Bargeldbewegung mit der gespeicherten Baseline, so dass Fehler frühzeitig sichtbar werden. Das praktische Ergebnis ist ein datierter Entscheidungsprozess, der durch konsistente Szenarien unterstützt wird, nicht nur eine Start- und Landebahnnummer.

Quellen und weiteres Lesen

Zurück nach oben ↑

Weiter erkunden

Weitere Beispiele für Ihre nächste kleine Aufgabe.

Alle Artikel durchsuchen
Hilfe

Wie können wir Ihnen helfen?

Finden Sie Anweisungen, melden Sie ein Problem oder hinterlassen Sie eine Nachricht.

Gemeinsame Fragen

Wo fange ich an? Versuchen Sie ein Beispiel und ersetzen Sie dann seine Werte durch Ihre.

Warum ist mein Upload fehlgeschlagen? Überprüfen Sie den Feldfehler, das akzeptierte Format und die Dateigrößenbegrenzung. Beginnen Sie mit einer kleinen desinfizierten Probe.

Wo sind meine Ergebnisse? Überprüfen Sie das Ergebnisfeld und verwenden Sie dann dessen Kopier- oder Download-Steuerelemente. Wenn eine Berechnung fehlschlägt, überprüfen Sie den Fehler neben der Eingabe.

Nachricht an uns

Chat öffnet Tawk.to. Es verarbeitet Ihre Nachrichten und Verbindungsdaten. Fügen Sie keine privaten Eingaben oder Dateiinhalte ein. Verfügbarkeit und Antwortzeiten variieren.
